▲ 현재 수상태양광은 합천댐 등 5개 댐에서 8개 사업(147.4㎿)으로 추진 중이다.정부가 탄소중립 이행을 위해 친환경 재생에너지인 수상태양광을 조기 착공한다.
환경부(장관 한정애)는 올해부터 3년간 합천댐, 군위댐, 충주댐, 소양강댐, 임하댐 등 5개 댐에서 8개 사업 총 147.4MW 규모에 이르는 수상태양광사업의 조기 착공을 추진한다고 18일 밝혔다.
정부는 지난 2일 공개한 ‘2021년 탄소중립 이행계획’에서 댐내 수상태양광을 통해 2030년까지 2.1GW의 청정에너지를 공급하겠다는 탄소중립 목표를 제시한 바 있다.

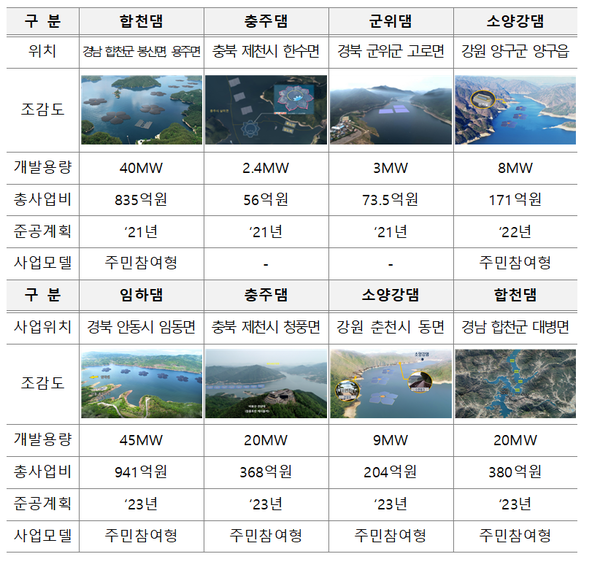

이에 올해 내로 합천댐(40MW), 충주댐(2.4MW), 군위댐(3MW) 등 3개 댐에서 총 45.4MW 규모의 수상태양광 사업이 조기에 준공된다. 2022년까지 소양강댐(8MW) 사업이 준공되고, 2023년에는 임하댐(45MW), 충주댐(20MW), 소양강댐(9MW), 합천댐(20MW)에서 총 94MW 규모의 사업이 준공된다.
이번 수상태양광사업은 댐 주변지역 주민의 수용성을 높이고 지역과 상생할 수 있는 ‘주민참여형’ 사업의 본보기로 추진된다. 올해 12월 준공예정인 합천댐 수상태양광 사업(40MW, 835억원)은 지역주민이 투자에 참여해 향후 20년간 투자금 대비 최대 4∼10%의 고정수익을 받을 수 있도록 설계돼 지역주민의 수용성을 높였다.
또한, 합천댐 수상태양광 사업은 지역의 상징인 매화를 형상화한 시공으로 댐 수변경관도 함께 고려했다. 앞으로 경관조명 등 설치를 통해 지역대표 축제와 연계되어 지역경제 활성화에도 기여할 전망이다.
댐 내 수상태양광에 쓰이는 기자재는 먹는 물 수질기준보다 10배 이상 강화된 ‘수도용 자재 위생안전기준’에 적합한 제품이 사용된다. 수상태양광의 안전성은 합천댐을 대상으로 2011년부터 2019년까지 한국환경정책평가연구원에서 4차례에 걸쳐 실시한 환경성 분석에서도 수질 및 수생태계에 영향을 미치지 않는 것으로 확인된 바 있다. 패널 청소는 세정제가 아닌 빗물로 하기 때문에 오염 우려가 없다.
환경부와 한국수자원공사는 댐내 수상태양광 사업에 앞으로도 환경성에 대한 논란이 없는 검증된 기자재만을 사용하고, 주기적인 환경 감시를 통해 국민이 안심할 수 있도록 보다 엄격하게 관리할 계획이다.
김동진 환경부 수자원정책국장은 “댐내 수상태양광은 철저한 검증을 통해 환경 훼손없이 안전하게 시공·관리되고 있다”라며, “환경 안전성을 전제로 한 기술개발과 제도개선으로 지속적으로 수상태양광 사업을 확대할 계획”이라고 밝혔다.
